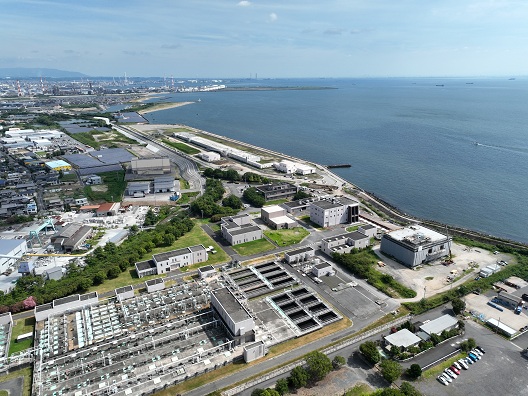

南部浄化センター第2期建設事業の概要
1.事業の概要について
南部浄化センターでは、平成8年1月から「陸上部(第1期事業)」の施設により、生活排水の処理を行っています。
流入汚水量の増加に対応するため、第2期事業として隣接する「海上部」を埋立て造成し、平成30年から新たに処理施設の増設を行っています。
1)埋立造成工事
埋立造成工事は、上図の「海上部(茶色)」(延長約800m、幅約150m、面積約10ヘクタール)を埋め立て、令和元年度に完了しました。南部浄化センターの総面積は、既存の「陸上部(青)」と合わせ、約20ヘクタールとなります。
この工事では、埋立区域の外周を「護岸工」により締切り、その内側を埋め立てました。
下図は「護岸工」の構造です。
2)処理施設の建設
上図は埋立区域の横断面(左側が海)です。
埋立造成工事に引き続き、生活排水を浄化する「水処理施設(鉄筋コンクリート製の水槽)」、処理に必要な機械を納める「機械棟」など、各種処理施設を建設しています。
「水処理施設」は、最初沈殿池、生物反応槽、最終沈殿池からなる鉄筋コンクリート構造の長さ約330m、幅約30mの巨大な水槽構造物で、全体のコンクリート量は約2万6千m3あり、その重量を支えるための基礎部には、高強度のPHC杭とSC杭を5本繋げ一体化した約50mの杭を中堀工法にて約750本建て込みます。
第1系完成時 全体完成時
処理施設は、必要に応じて段階的に建設します。
例えば、「水処理施設」は3系統に分かれており、増設が必要なタイミングに合わせて、順次建設していきます。
上図は、左が第1系統が完成した際の、右が全ての施設が完成した際のイメージ※になります。(※設計時点でのイメージです。)
2.ただいま工事中!
水処理施設建設工事の進捗状況です。
令和3年11月に基礎杭工事を完了させ、最初沈殿池、生物反応槽、最終沈殿池の躯体(コンクリート)工事を行い、令和5年6月末に土木工事は完成しました。
(令和2年2月)
(令和3年3月)
(令和3年8月)
(令和4年1月)
(令和4年6月)
(令和4年12月)
(令和5年5月)
(令和5年7月)
水処理施設建設工事は、令和5年6月末に完成しました。
引き続き、機械棟、消毒施設などの各種処理施設について、工事を進めています。
